En metodikk, støttet av programvare.


ProdUp måler produktivitet mot en norm bedrift og lag har avtalt, knytter hver tapt time til en årsak og en ansvarlig part, og beregner bonus etter Fellesoverenskomsten. Alt på byggeplassen, samme dag.

Verktøykassen er full. Hvorfor synker produktiviteten?


Lean, BIM, VDC, Last Planner, taktplanlegging. Bransjen har aldri hatt flere systemer, og produktiviteten har aldri vært lavere. Vi forveksler verktøy for å administrere et prosjekt med verktøy for å optimalisere det. De fleste verktøy er passive: de administrerer det som har skjedd.

Planleggingssystemer

Beskriver hva som skal skje. Forutsetter at planen følges. Når planen brister, finnes ingen måling av hva bruddet kostet.

Verktøyene administrerer intensjonen om arbeid, men måler ikke utførelsen ved hammeren.

ProdUp

Måler utførelsen mot norm, hver dag. Kvantifiserer og årsaksbestemmer hindringene som faktisk oppstår, og gir alle som er involvert en grunn til å få tapt tid ned.

Det registrerer det som uansett må registreres – timer og mengde – og gjør det om til styringsinformasjon.

ProdUp konkurrerer ikke med Last Planner. LPS arbeider forebyggende i planleggingen – ProdUp i utførelsen. Det er bevisst smalt: det gjør én ting de andre systemene ikke gjør, og kobler seg til det bedriften allerede har – kalkylen i den ene enden, lønns- og økonomisystemet i den andre.

Fire steg, hver dag


1

Registrer

Montøren fører egne timer på prosjekt og aktivitet, på mobilen, under ti sekunder. Basen bekrefter produsert mengde for laget.

2

Mål

Timer og mengde holdes mot normen som er avtalt for aktiviteten. Tid som går til hindringer trekkes ut, med årsak og ansvarlig part.

3

Se avviket

Dashbordet viser produktivitet mot norm per aktivitet og samlet, som speedometer og progresjon. Laget og ledelsen ser samme tall.

4

Korriger

Når hindringen tikker inn om morgenen, løses den da – ikke på mandagsmøtet. Neste kalkyle bygger på hva forrige prosjekt faktisk viste.

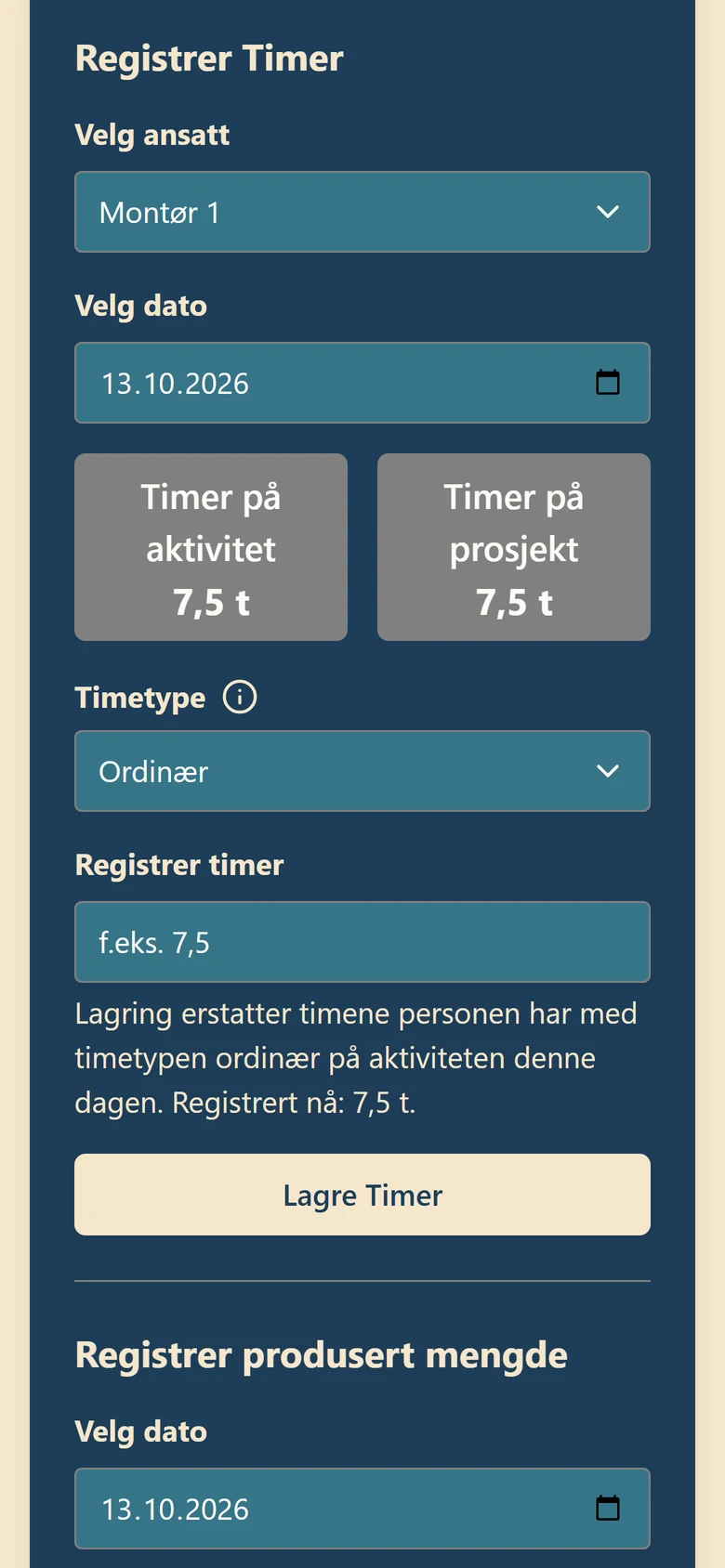

Registrering på mobil i ProdUp: velg ansatt og dato, timer på aktivitet og prosjekt, timetype og timer, og under det registrering av produsert mengde.
Registreringen på mobil: timer per ansatt og dato, og produsert mengde under. Navnene på skjermbildet er fiktive.

ProdUp-strukturen


Bedrift · Avdeling · Prosjekt · Underprosjekt · Kategori · Aktivitet

Hver time og hver produsert mengde hører til én aktivitet, og hver aktivitet hører til én av seks kategorier. Derfor kan et avvik besvares med hvor og hvorfor, ikke bare hvor mye.

Rigg og drift
Mottak og sjau
Nedtelling
Opptelling
Interne avvik
Tilleggsarbeid

Kategoriene settes opp i denne rekkefølgen. Rekkefølgen er bindende. Nedtelling og opptelling er produksjon. Rigg og mottak er nødvendig tid som ikke skaper verdi direkte. Interne avvik og tilleggsarbeid er tapt tid, med en årsak og en ansvarlig part.

Underprosjektet er beregningsenheten

Motregning mellom aktiviteter skjer innenfor underprosjektet, og bonus gjøres opp når det er ferdig og godkjent. En aktivitet som ligger under norm, trekkes mot en som ligger over – ikke aktivitet for aktivitet, men samlet.

Normen er ikke en systeminnstilling, men en avtale mellom ledelsen og laget om hva 100 prosent er. Den låses ved oppstart og endres bare gjennom en dokumentert revisjon.

Sporbarhet er poenget

Hver registrering går til én aktivitet, i én kategori, i ett underprosjekt. Timene føres daglig fra mobil. Basen bekrefter produsert mengde for laget: systemet foreslår, basen bekrefter eller overskriver. Montøren registrerer ikke mengde selv.

ProdUp kommer ikke i tillegg til dagens timeregistrering. Det tar over jobben, og leverer grunnlaget til lønn.

Dashbordet

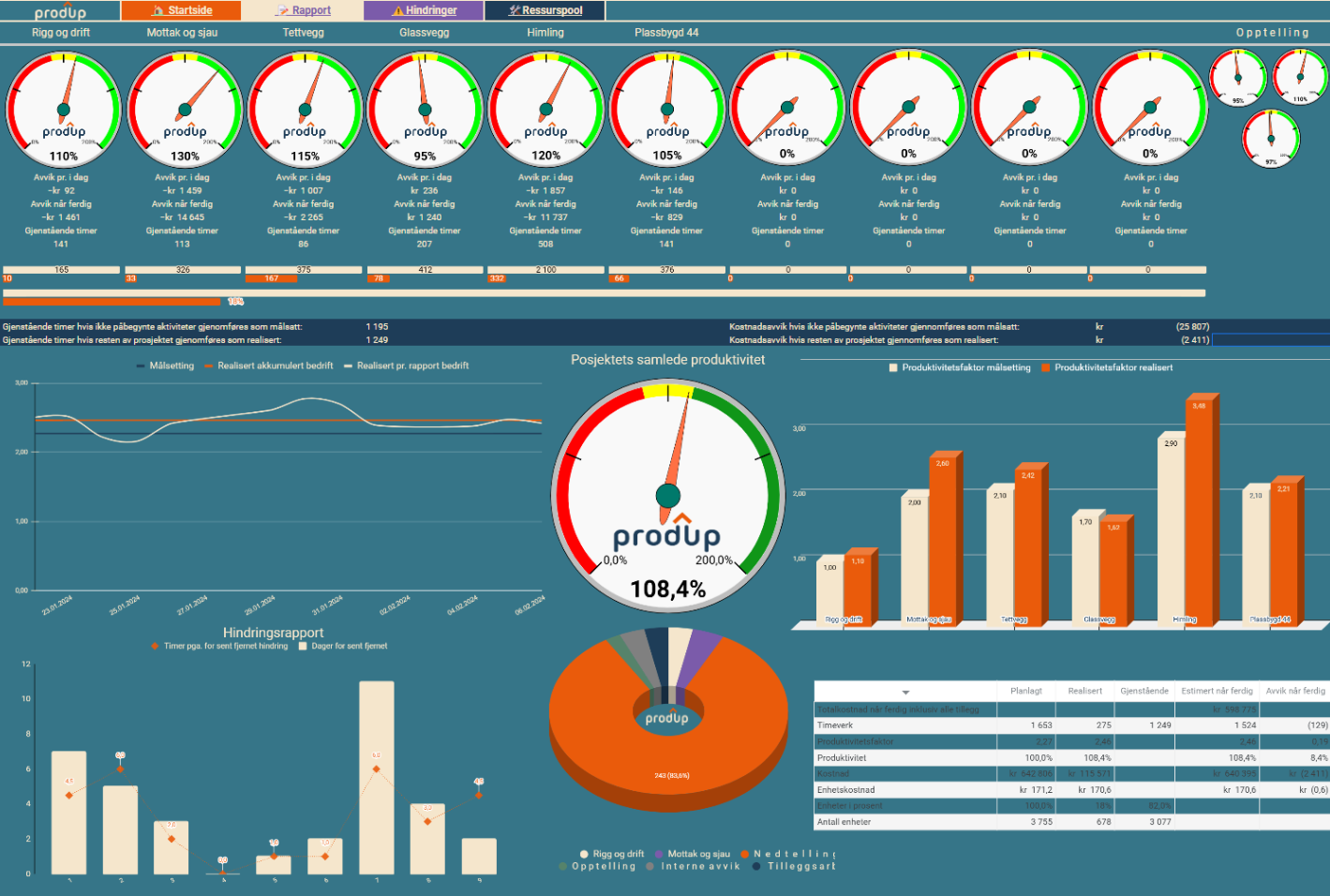

Bransjen har et dashbord for compliance. Hvor er dashbordet for produktivitet? Her: produktivitet mot norm, oppdatert hver dag, ett speedometer per aktivitet og ett for prosjektet. Fargene betyr det samme overalt i systemet.

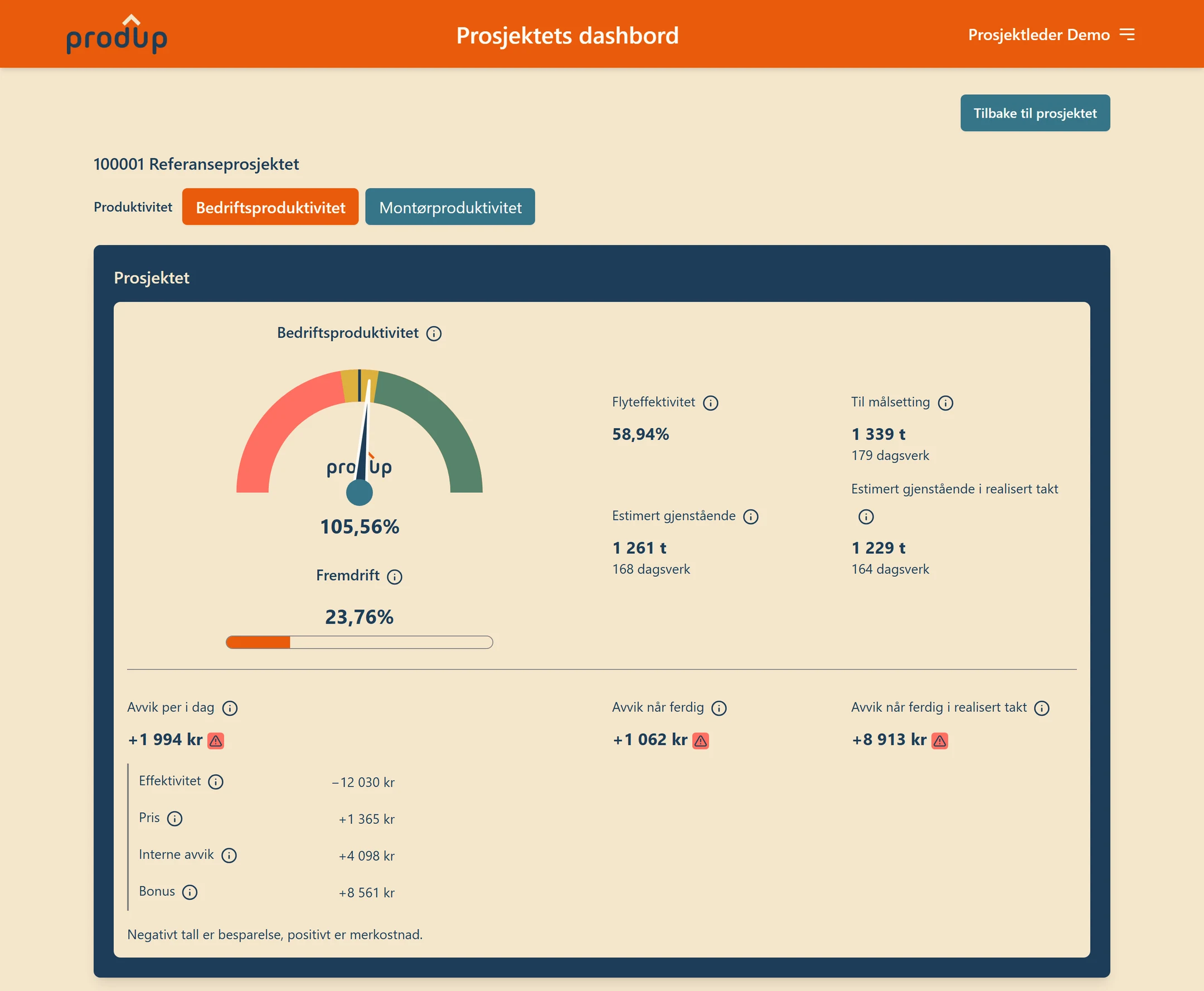

Prosjektets dashbord i ProdUp: bedriftsproduktivitet 105,56 % på speedometeret, fremdrift 23,76 %, flyteffektivitet, timer til målsetting og estimert gjenstående, og avviket i kroner fordelt på effektivitet, pris, interne avvik og bonus.
Over 110 %

Over norm. Bonus bygges opp.

90–110 %

På norm. Bonus utløses fra 100.

Under 90 %

Under norm. Noe må gjøres, og dashbordet viser hvor.

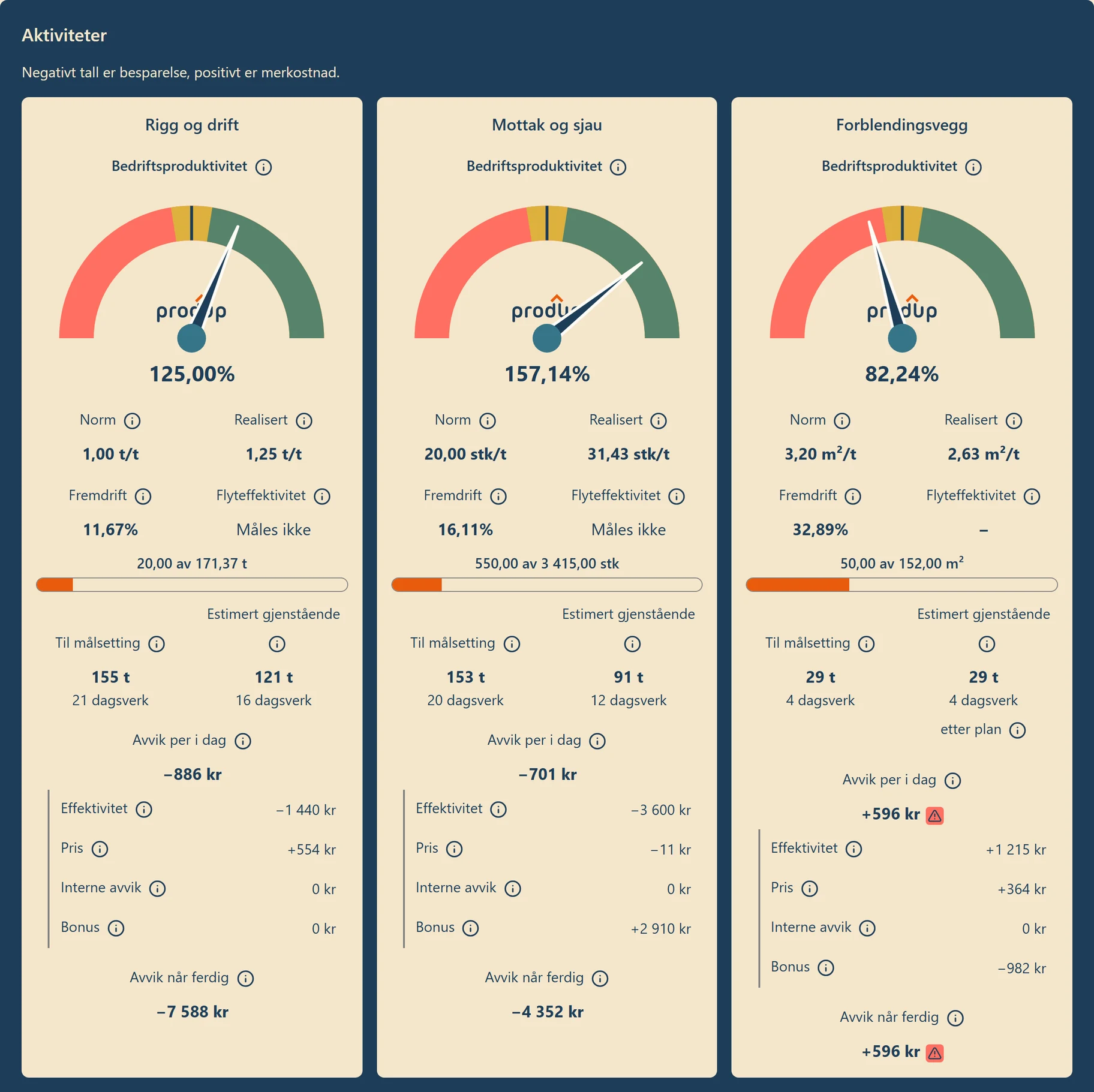

Aktivitetene i dashbordet: Rigg og drift 125,00 % og Mottak og sjau 157,14 % over norm, Forblendingsvegg 82,24 % under norm, hver med norm, realisert, fremdrift, gjenstående timer og avvik i kroner.

Prosjektets dashbord i ProdUp. Øverst prosjektet samlet, nederst de første aktivitetene, hver med sitt speedometer. Navnene på skjermbildene er fiktive.

Hindringsvarsel


En hindring registreres med hva som hindrer, hvem som hindrer, og hvilken aktivitet som blir hindret. GPS-posisjon og bilder følger med. Ansvarlig part avgjør resten: er egen bedrift ansvarlig, føres timene som internt avvik og kostnaden bæres selv. Er kontraktsmotparten eller et sidefag ansvarlig, føres de som tilleggsarbeid og kan faktureres videre. Montøren trenger ikke ta stilling til kategorien.

Varselet til motparten er nøytralt, med beskrivelse, lokasjon, bilder, tidslinje og kontraktshjemmel – NS 8405 og 8415 for utførelsesentreprise, NS 8407 og 8417 for totalentreprise. Motpartens fullmaktshaver inviteres inn i saken og ser samme dokumentasjon som entreprenøren.

Hovedvekten ligger på tidlig varsling. Får motparten vite om hindringen mens den ennå kan fjernes, oppstår kravet aldri.

Avvikstimene senker samtidig lagets bonus per time, så alle har samme interesse i å få hindringen fjernet raskt. Der den ikke lar seg fjerne, står grunnlaget klart.

  • Hva, hvem og hvorÅrsak, ansvarlig part, aktivitet, etasje og rom
  • StatusVarslet, inntruffet, løst eller avvist
  • KontraktshjemmelNS 8405/8415 og NS 8407/8417
  • TimeneUtledes fra registreringen, aldri ført direkte på hindringen

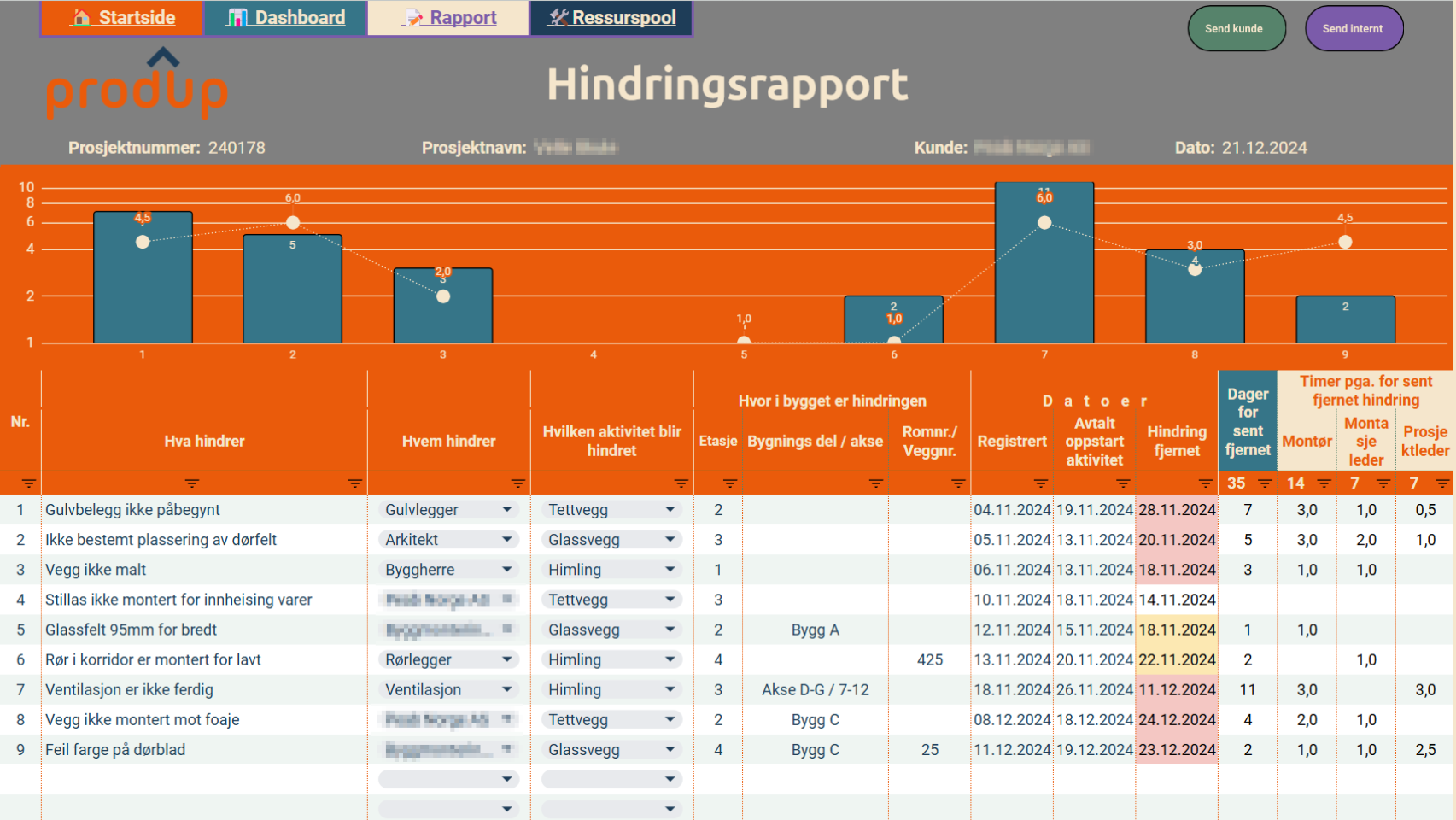

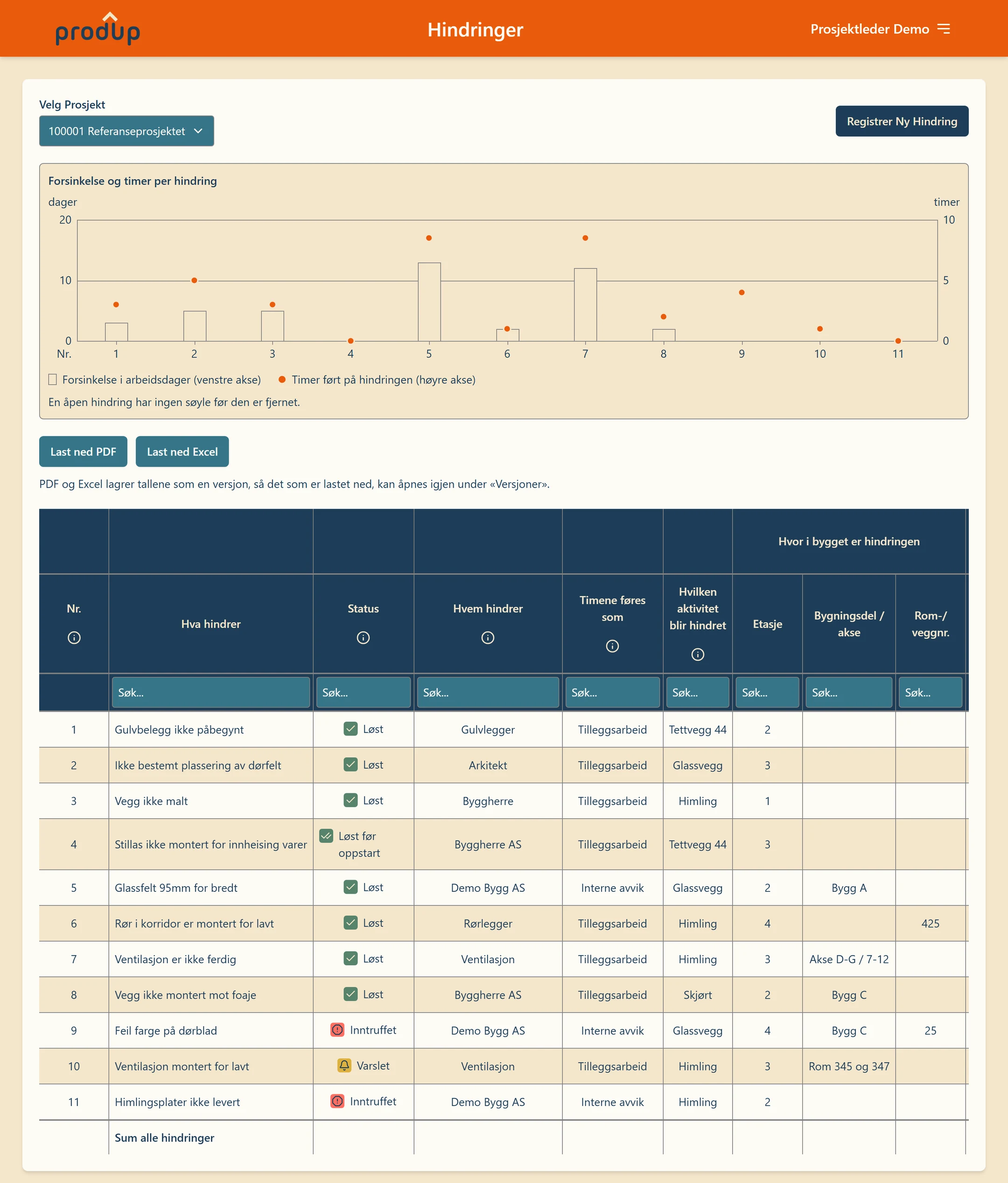

Hindringene i ProdUp: diagram med forsinkelse i arbeidsdager og timer ført per hindring, og tabell over elleve hindringer med status, hvem som hindrer, om timene føres som tilleggsarbeid eller internt avvik, hindret aktivitet og plassering i bygget.
Hindringene i ProdUp. Forsinkelse i arbeidsdager og timer ført per hindring, og for hver hindring status, hvem som hindrer og hvordan timene føres. Navnene på skjermbildet er fiktive.

Det som måles, kan fjernes


Så lenge ventetid ikke måles, er den gratis for alle andre enn den som betaler lønningene. ProdUp gir sløsingen en størrelse, en årsak og en ansvarlig part. Dette er de vanligste formene på byggeplassen:

Venting

Arbeidet stopper i påvente av informasjon, avklaring eller et annet fag.

Feil og defekter

Arbeid som ikke ble gjort riktig første gang, og omarbeid når saken blir liggende.

Transport

Unødvendig forflytning av varer, dokumenter og folk.

Lager

Opphopning som skaper sortering, prioritering og ubalanse.

Overproduksjon

Arbeid det ikke er behov for, eller som kunne vært unngått.

Overprosessering

Mer arbeid enn avtale og kvalitetsstandard krever.

Bevegelse

Avbrudd, bytte mellom oppgaver, unødvendige bevegelser.

Feil kompetanse

Folk på oppgaver de ikke har kompetanse for.

Fra sløsing til lønnsomhet


Et typisk prosjekt på 10 millioner med presset, men reell, margin. På Hydro Vækerø i 2006 var 61 prosent av den betalte arbeidstiden indirekte tid. Regnestykket flytter bare ti prosent av lønnskostnaden.

Kontraktssum10 000 000 kr
Fortjeneste i dag, 5 % margin500 000 kr
Lønnskostnad4 000 000 kr
Frigjort fra sløsing til produksjon, 10 %+ 400 000 kr
Ny fortjeneste900 000 kr
Ny margin9 %

Fortjenesten øker med

+80 %

uten å selge for én krone mer

Margin fra 5 % til 9 %

Regneeksempel. Frigjøres 10 prosent av lønnskostnaden fra sløsing til produksjon, går beløpet rett på bunnlinjen. Det er ikke magi, men resultatet av å måle og styre produktiviteten der arbeidet skjer.

Bonus etter Fellesoverenskomsten


Overstiger lagets produktivitet normen, utløses en bonus. Den beregnes på timene som er spart mot norm for underprosjektet samlet, og fordeles mellom bedrift og lag etter en nøkkel som avtales lokalt. Beregningen kan etterprøves time for time, av begge parter, underveis – ikke først når akkorden er gjort opp.

Mange vegrer seg for akkord fordi de frykter papirmølla, eller at fasiten først kommer lenge etter at prosjektet er ferdig. ProdUp snur det: status mot akkorden dag for dag, hindringer og tilleggskrav avklart underveis mens man fortsatt husker dem, og lag og ledelse som ser samme tall.

Fellesoverenskomsten for byggfag er standardoppsettet: graderte akkordandeler for lærlinger og arbeidstakere uten fagbrev, korrekt overtidsberegning, reisesoner, og en innestående andel som frigis ved godkjenning. Alle satser og andeler er konfigurerbare for bedriftens egne lokale avtaler. Tariffnært, ikke tarifflåst.

Dette er kjernen i ProdUp-doktrinen: gevinsten av effektiviseringen deles med dem som skaper den. Lønn er ikke en fast kostnad, men drivstoff for produktivitet. Når laget deler en felles bonuspott, blir ansvarlighet noe som vokser fram innenfra, ikke noe som påtvinges ovenfra – fordi det lønner seg.

Måling og hindringsvarsel virker uten bonusordning. Bonus innføres når normene er verifisert mot egne prosjekter og partene har tillit til grunnlaget.

«Vi fungerer bra i team uansett, men ett system med bonus gjorde at vi syntes det var morsommere å jobbe. (...) Det er ikke til å stikke under en stol at det ga oss ett extra gir når vi så at det fungerte.»

Magnus Sletten Vangen, montasjeleder, 2012

Du kan ikke kjøpe produktivitet på App Store


Digitalisering er bare verktøyet. Effekten kommer fra adferdsendring: digitaliserer du en dårlig prosess, får du en dårlig digital prosess. ProdUp krever noe av deg som leder.

1

Planlegg i detalj

Klare normer må settes før første spiker slås inn. Du kan ikke starte prosjektet på «cirka».

2

Tål sannheten i sanntid

Når hindringsrapportene tikker inn på mobilen klokken ni, kan de ikke ligge til mandagsmøtet. De må løses da.

3

Kvantifiser sløsingen

Timene som går til hver hindring registreres fortløpende. Det kan være ubehagelig, og det er helt nødvendig.

Belønningen er et økonomisk bedre prosjekt, med færre feil, mindre friksjon og bedre flyt. Med løpende avklaringer blir sluttoppgjøret en formalitet, ikke en krangel om hvem som hadde skylden for at budsjettet sprakk.

Status

Prøvd i tjue år. Nå bygges den som app.


Hvor systemet står


Metodikken har vært i bruk siden 2006, i regnearket som fikk navnet ProdUp master, på om lag femti prosjekter. Systemet var webapplikasjon fra desember 2013 til desember 2016, med roller og rettigheter, produktivitets- og økonomirapporter, hindringsanalyse og bonusberegning mot normer.

Forretningslogikken er utviklet videre siden, med mer automatisering og flere funksjoner. Kravspesifikasjonen er ferdig. Webapplikasjonen bygges nå på det grunnlaget, som Next.js på Supabase, med mobil-først registrering og sanntidsdashbord.

Alt skal kunne tas ut som PDF og Excel: daglig rapport, produktivitetsrapport, økonomirapport, hindringsvarsel og bonusgrunnlag. ProdUp skal erstatte bedriftens timeregistrering og levere komplett grunnlag til lønnskjøring. Integrasjon mot lønns- og økonomisystem er en forutsetning, ikke en senere utvidelse.

Historien om hvordan systemet ble til →

Hver beregning er verifisert mot et referanseprosjekt med kjent fasit

108,74 %

Montørproduktivitet

105,56 %

Bedriftsproduktivitet

Gir ikke koden disse tallene, er den feil.

Hva som er bygget, og hva som gjenstår


Listen følger utviklingsveikartet i kravspesifikasjonen, med leveransene fordelt på tre faser. Fase 1 er minste brukbare versjon, med registrering, dashbord, enkel hindringsregistrering og bonus. Statusen hentes fra appen hver gang siden lastes, og endres når koden endres.

Prosenten er ferdige leveranser delt på alle leveransene i fasen. Leveranser under arbeid står for seg og teller ikke med.
